適用范圍

全自動升降柱廣泛用于城市交通、軍隊及國家重要機關大門及周邊、步行街、高速公路、收費站、機場、學校、銀行、大型會所、停車場等許多場合。通過對過往車輛的限制,有效的保障了交通秩序及主要設施和場所的安全。

1、國家機關和軍隊等重要單位大門:安裝升降防暴路障,可電動遙控、手機 APP 遠程控制或刷卡等方式控制升降,有效阻止外單位車輛進入和不法車輛闖入。

2、步行街:步行街路口安裝升降式路障,平時路障處于升起狀態,限制車輛進出,如遇緊急或特殊情況(如火災、急救、領導視察等)可迅速降下路障,以便車輛通行。

3、道路隔離帶:在非全封閉式道路隔離帶中可采用升降式路障,平時阻止車輛左轉或掉頭行駛。如遇道路施工、道路阻塞等特殊情況,可放下路障,使車輛改道通行。

4、多用途廣場:白天路障升起,禁止車輛進入廣場,夜間利用廣場作為臨時停車場,放下路障,車輛可進入停車。

5、開放式公園:開放式公園路口安裝升降式路障,平時路障升起,阻止車輛通行,游人可自由通過。遇特殊情況時,放下升降式路障,以便車輛通行。

6、小區、銀行、學校等限制車輛進出的場所及保證消防通道的有效使用。

7、高速公路:需緊急封路,使用自動升降路樁,方便快捷,并可解決警力不足的壓力。

安裝準備工具、輔料

1

準備工具:

1切割機、挖掘機、卷尺、尼龍繩、小十字螺絲刀、小一字螺絲刀、防水

膠布、電工膠布、40mmPVC 管(直通、三通、彎頭)壓線鉗;

2、線材:根據現場安裝情況定數量,包括4平方三芯電纜(控制箱主電源線)1.5方三芯電纜(柱電機線抽水泵電源線),1電纜(接電磁閥,兩芯接LED,防水接線端子。

安裝調試步驟

1、探測了解地下是否適合挖掘,有無地下電纜、水管、燃氣管道、光纖線等阻礙物,挖基礎坑、劃線,確定基坑的位置;

2、挖槽:按提供尺寸 長 N(視安裝數量而定) ×寬 800mm×深 1300mm挖槽,最下面做 200mm厚度的硬底,固定升降柱,防止下陷。

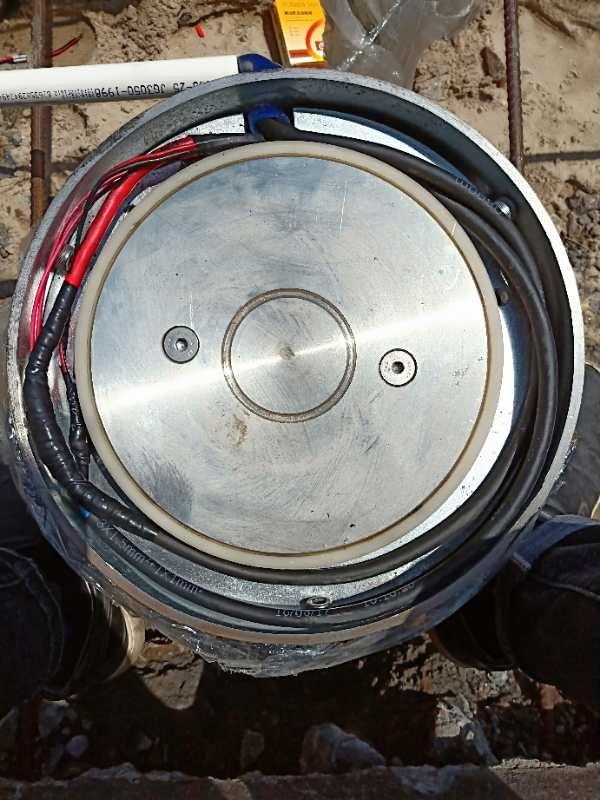

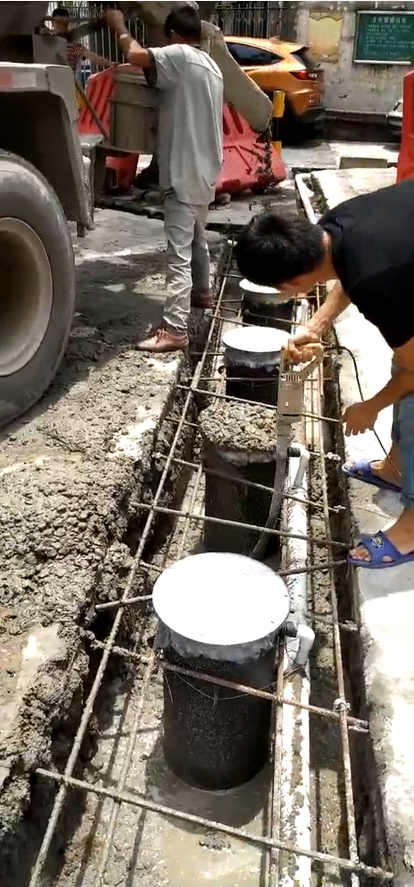

3、設備入位:順序間距,將升降放到已做好的200mm硬底化層,調整每條柱子的高度及水平升降柱的上表面略高于地面 3~5mm,用角燒焊固定,最上面要用鋼筋網固定,防止澆筑時將其挪動錯位使之傾斜。

4、接:按照接線規范進行接線(詳見升降柱接線指導)每根柱子的兩條電纜通過線管連接到控制箱。

5、安裝排水系統:用彎頭和三通每條柱子的排水孔用排水管(Φ40mm)連接至蓄水池,并安裝抽水泵

6、設備調試:控制箱連接后,進行通電測試,確保升降正常,上升下降與遙控器的按鍵方向一致。

7、混泥土澆筑: C30以的混凝土緩慢且均勻的進行澆筑,直到與設備上表面水平。

8、恢復路面。

設備安裝步驟圖例說明

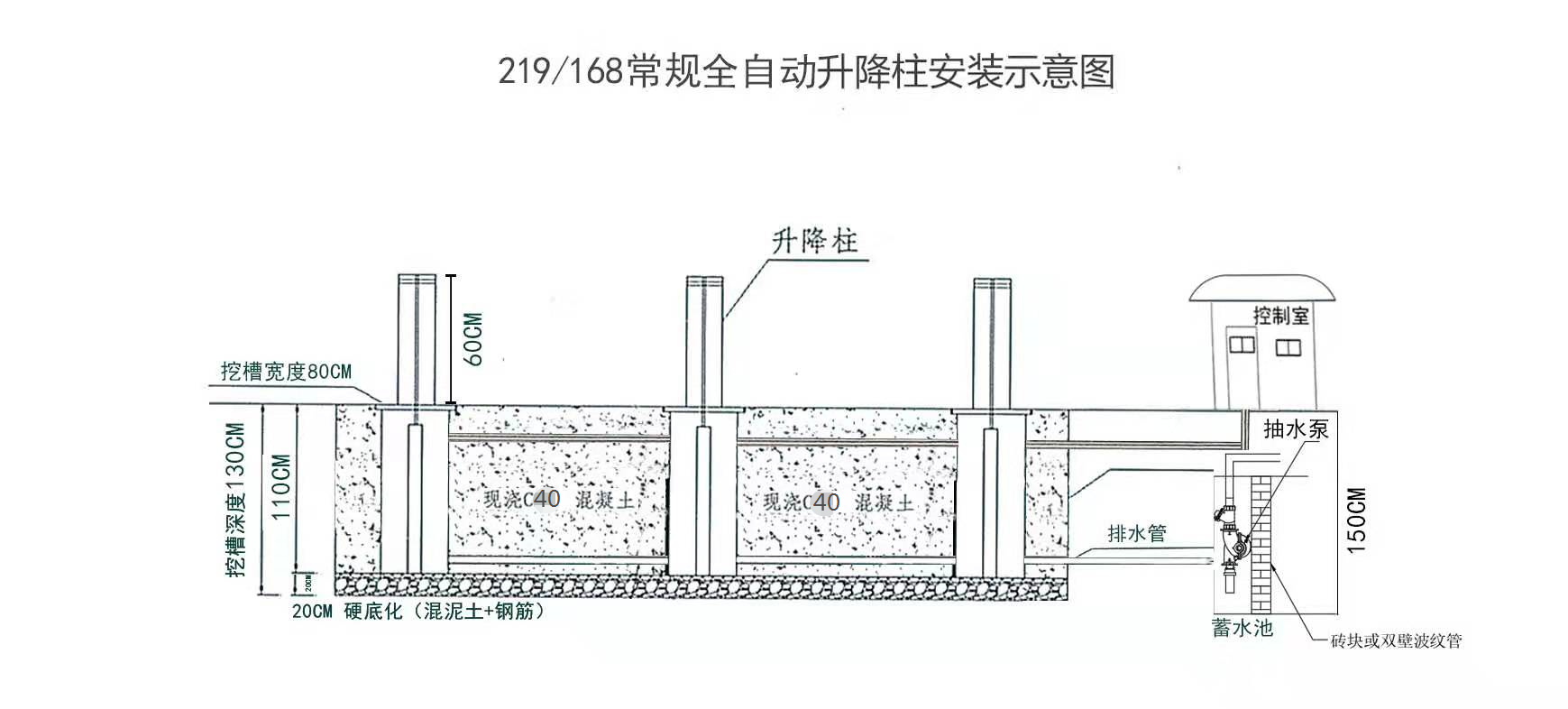

施工示意圖:

步驟一:布置警戒線及施工劃線

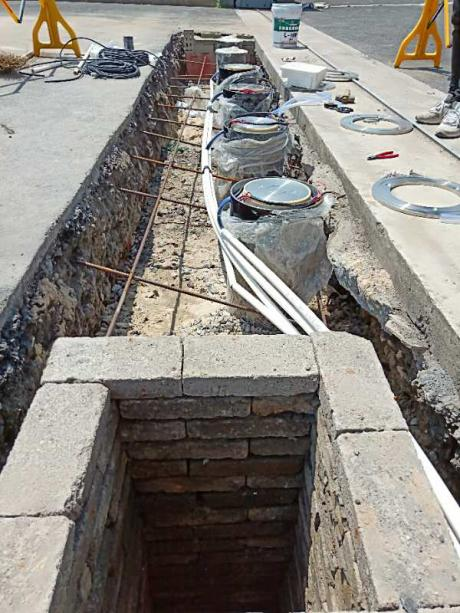

先在施工現場布置警戒線,提醒行人此處施工注意 安全。并且對施工區域進行劃線,以便后期基坑挖 掘及線槽切割

步驟二:挖基坑及線槽切線

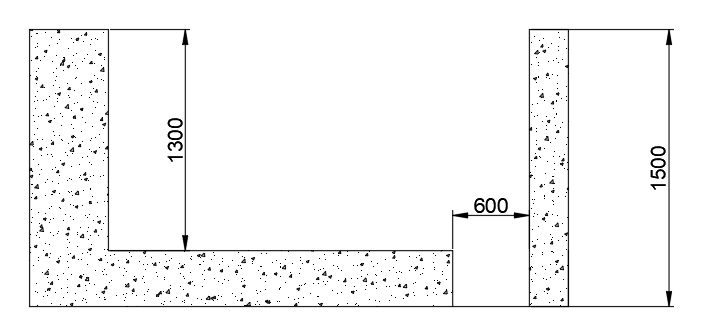

基坑:寬度:800mm         基坑深度:1300mm

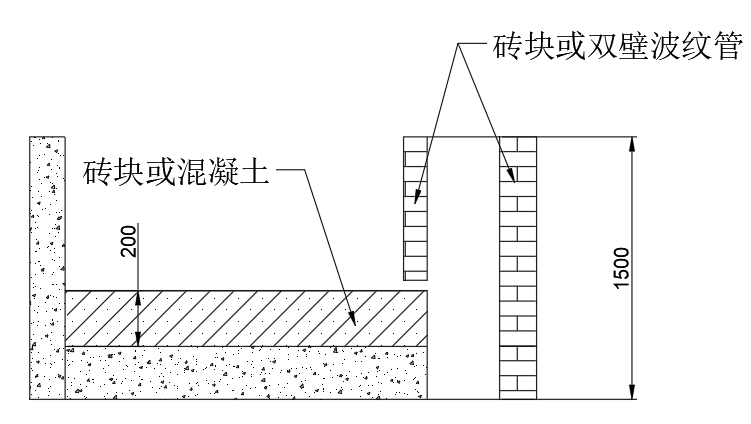

 排水井:深度:1500mm    寬度與長度:600mm

排水井位置根據現場情況挖掘。

步驟三:鋪設底部基準面

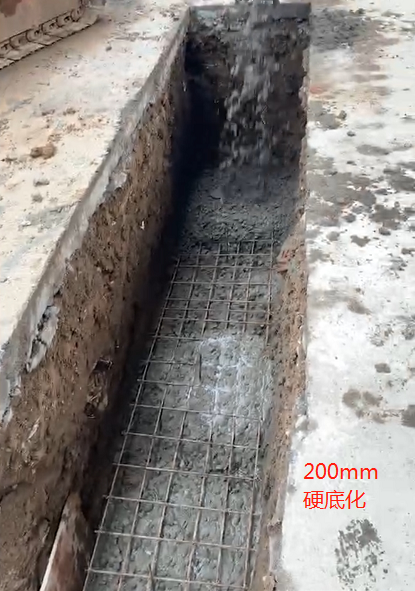

1、在基坑最底層用水泥或磚塊鋪設最底層,  厚度為200mm。建議使用混凝土澆筑,待水泥干透后進行下一步。

  2、排水井使用至少50直徑的雙壁波紋管,或者使用鋪設(兩層磚塊)。

  注意:排水井需要留有排水管進口,排水管使用50PPR管。排水口注意密封。

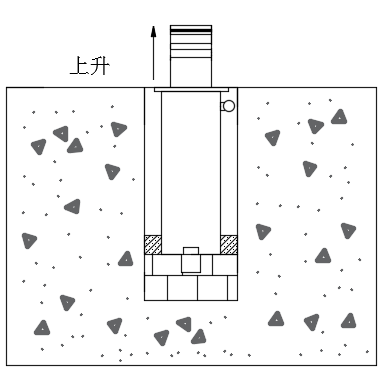

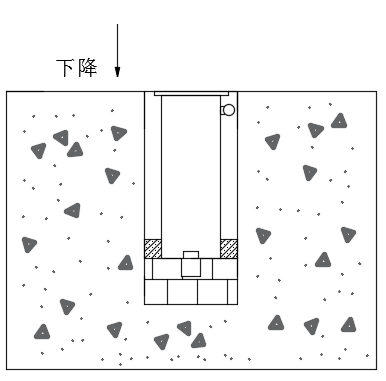

步驟四:放置并固定升降柱,按照方案間距逐一放入基坑,并且路面進行找平。

注意:在固定升降柱前,必須對升降柱對路面進行找平,切記。法蘭盤可以高處路面3mm-5mm

步驟五:接線及排水管

1、將兩條電纜線穿入升降柱桶內,預留1.2米長的線(繞尼龍套兩圈)在柱子里面,方便以后維修,如下圖:

  2PVC管連接示意圖

注意:規范的接線會導致電機進液,出現漏電、跳閘故障施工過程中,務必按照規范線指導進行操作,因非按規范線導致的電機故障不予保修。請嚴格按照本說明要求施工,務必確認所有接線無誤后,再通電調試;遇到問題,務必斷電后檢查

步驟六:通電調試

控制箱連接后,進行通電測試,確保升降正常,上升下降與遙控器的按鍵方向一致。如升降與遙控器方向不一致,則電機線接反,控制箱內電機線調換一下即可。

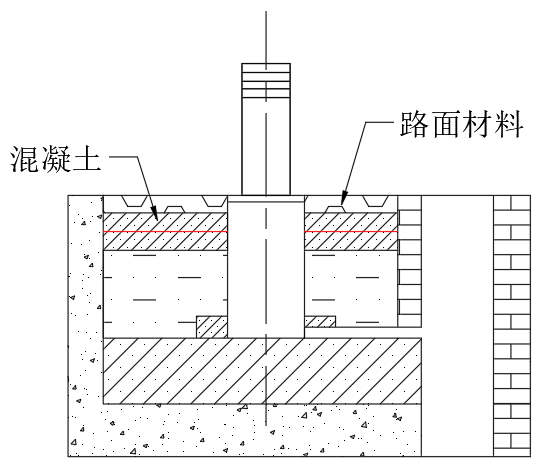

步驟七:恢復路面,設備調試無誤后,澆筑C40混凝土,鋪設路面材料,恢復路面。

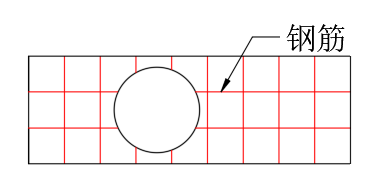

注意:紅線為鋼筋,必須鋪設鋼筋,這樣可以增加抗沖,建議間距300mmX300mm
